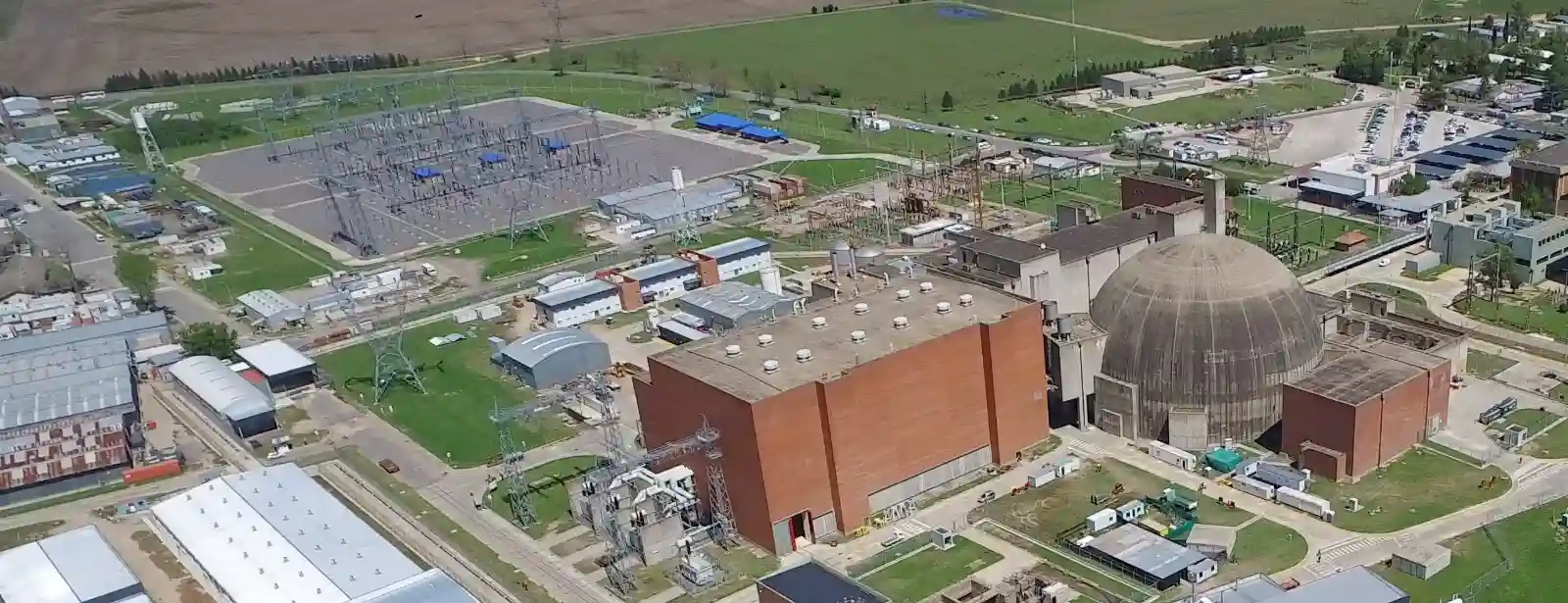

La Central Nuclear Atucha II volvió a aportar energía al Sistema Eléctrico Argentino luego de finalizar su Revisión Programada Anual 2026 y completar con éxito el proceso de reconexión al Sistema Argentino de Interconexión.

El retorno al servicio se concretó antes de la fecha prevista, luego de una parada iniciada a mediados de marzo. Según informó Nucleoeléctrica Argentina, el proceso permitió realizar tareas de mantenimiento, inspección y mejora destinadas a reforzar la seguridad, confiabilidad y eficiencia operativa de la planta.

La revisión forma parte del ciclo habitual de operación de una central nuclear y constituye una instancia clave para evaluar el estado de sistemas y componentes que no pueden ser intervenidos durante el funcionamiento a potencia.

Más de 5500 tareas ejecutadas

Durante la parada programada participaron alrededor de 1700 personas, que trabajaron de manera coordinada en la ejecución de más de 5500 tareas sobre distintos sistemas de la central.

Entre las principales actividades se realizaron inspecciones internas de componentes del reactor, controles y limpieza de generadores de vapor, mantenimiento de motores diésel de emergencia, reemplazo de elementos en sistemas de refrigeración, pruebas funcionales y verificaciones sobre sistemas de protección y control.

Estas intervenciones permiten revisar en profundidad el desempeño de los equipos, incorporar mejoras técnicas y sostener los estándares de seguridad requeridos para la operación de la planta.

Supervisión regulatoria

Durante todo el proceso, la Autoridad Regulatoria Nuclear mantuvo presencia en la central mediante inspectores especializados. Su tarea consistió en supervisar la correcta ejecución de las actividades y verificar el cumplimiento de los requisitos establecidos en la Licencia de Operación.

De esta manera, Nucleoeléctrica Argentina destacó que la finalización de la revisión programada reafirma una estrategia operativa basada en la planificación, la mejora continua y la aplicación de buenas prácticas de la industria nuclear.

Una central clave del sistema nuclear argentino

Atucha II comenzó a entregar energía a la red en junio de 2014. La central se encuentra sobre la margen derecha del río Paraná, en la localidad bonaerense de Lima, partido de Zárate, a unos 100 kilómetros de la Ciudad de Buenos Aires.

La planta cuenta con una potencia eléctrica bruta de 745 MWe e incorporó la experiencia operativa obtenida durante décadas de funcionamiento de Atucha I. Al igual que el resto de las centrales nucleares argentinas, opera bajo licencia otorgada por la Autoridad Regulatoria Nuclear y cumple con exigencias locales e internacionales.

Con su regreso al servicio, Atucha II vuelve a sumar generación eléctrica de base para el sistema argentino, en un esquema donde la energía nuclear aporta producción estable, segura y de bajas emisiones.
